本周抽水蓄能建設呈現“多點突破、技術升級”特點,新疆、廣西等西部省份加速布局,智能化施工與綠色技術應用成為主流。行業政策持續完善,為新型電力系統建設提供核心支撐。
根據(2025年10月18日-10月24日)公開信息,國內抽水蓄能電站建設動態如下:
一、廣西南寧抽水蓄能電站

日前,國家“十四五”能源重大工程廣西南寧抽水蓄能電站上水庫工程順利通過蓄水前驗收,計劃今年10月底蓄水。至此,該電站的土建施工全面完成,為工程今年底前全面投產奠定堅實基礎。

二、烏海抽水蓄能電站

10月21日,烏海抽水蓄能電站上水庫進出水口主體結構順利封頂,為電站首臺機組按期投產發電奠定了堅實基礎。

三、奉新抽水蓄能電站

近日,江西奉新抽水蓄能電站下水庫首倉趾板混凝土按計劃順利澆筑完成,標志著下水庫大壩工程邁入了新階段。

四、若羌抽水蓄能電站

10月18日,“新疆第一蓄”——若羌抽水蓄能電站主體工程上水庫工程正式開工,標志著項目主體工程邁入全面建設階段。
五、永安抽蓄電站
2025年10月18日,永安抽蓄電站尾閘運輸洞正式開挖作業,較原計劃提前2天進入實質性施工階段。施工計劃采用手風鉆造孔、全斷面鉆爆法,中間斜掏槽結合周邊光面爆破技術,全斷面一次開挖成型。設計循環進尺為2.75米,在保障開挖質量的同時兼顧施工效率。
六、貴港抽水蓄能電站

10月22日,廣西貴港抽水蓄能電站隧洞TBM施工項目開工儀式順利舉行。貴港蓄能發電有限公司、廣西電力設計研究院有限公司、浙江華東工程咨詢有限公司及掘進工程公司等相關人員共同出席儀式,見證項目啟動。

七、黔南抽蓄電站

2025年10月21日,黔南抽蓄電站地下廠房首層開挖任務圓滿完成,為項目的順利推進奠定了堅實基礎。黔南抽蓄項目地下廠房作為電站核心建筑物之一,設計長度達174.5米,高度為56.15米,寬度為27.9米,龐大的空間尺寸對開挖精度、施工安全及進度管控均提出極高要求。
八、尚志抽水蓄能電站

近日,國網新源黑龍江尚志抽水蓄能電站實現重大節點——地下廠房主體開挖完成,為后續工程順利推進奠定堅實基礎。地下廠房開挖尺寸長194.8米、寬24.9米、高59.5米,是連接電站上下水庫、實現能量轉換的核心場所,也是整座電站運行的“心臟”。

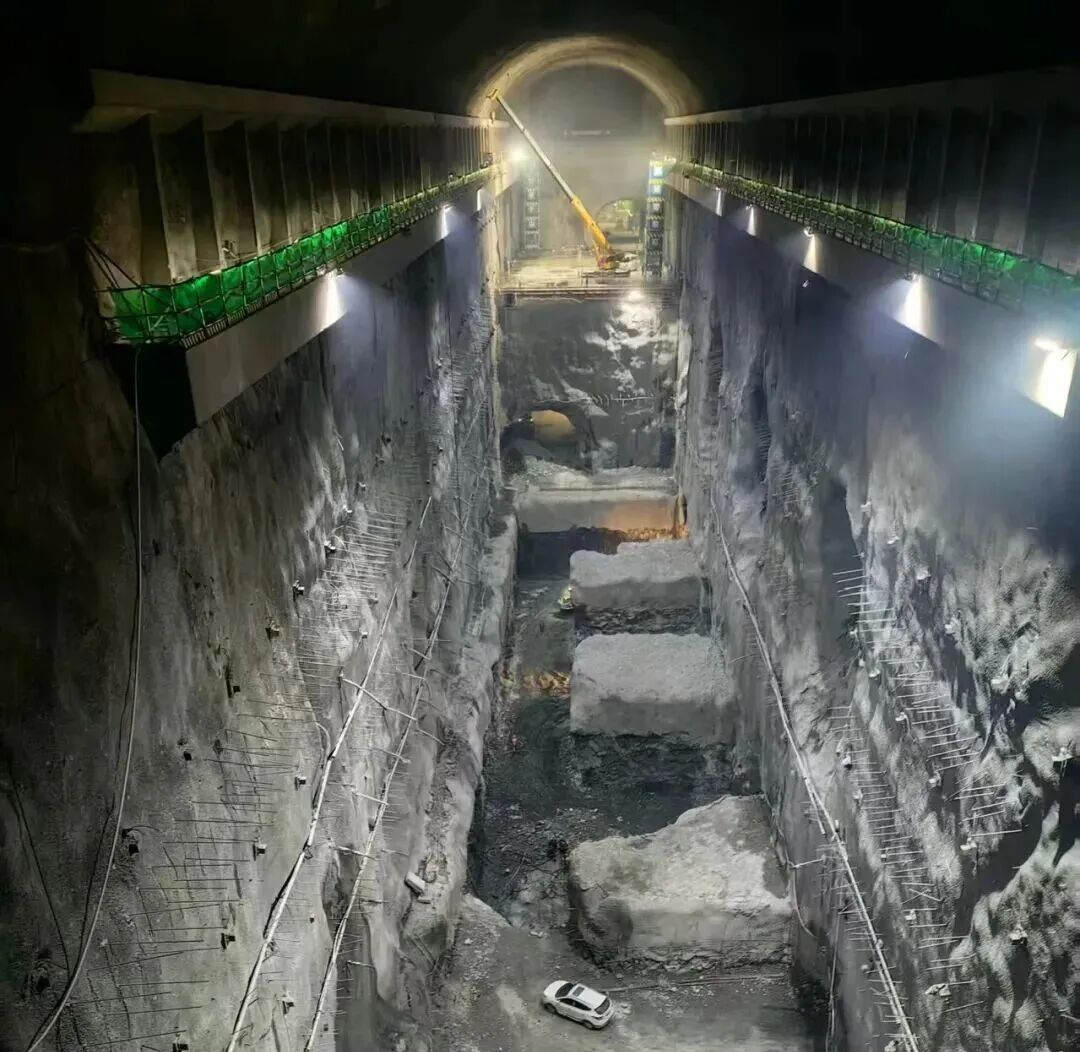

九、松滋抽水蓄能電站

近日,松滋抽水蓄能電站項目通風兼安全洞掘進順利突破500米,標志著項目建設邁入關鍵里程碑階段。作為連接地下主廠房的重要通道,全長973米的通風兼安全洞是通風與安全疏散的關鍵隧洞,目前已累計進尺510米,總體進度達52.36%。
十、莊河抽水蓄能電站
日前,莊河抽水蓄能電站順利完成地下廠房與交通洞的貫通工作,標志著電站地下廠房施工邁入全新階段,為后續工程高效推進奠定了堅實基礎。據了解,莊河抽水蓄能電站總投資67.98億元,總裝機容量為1000MW,年發電量12.05億kWh。

十一、永嘉抽水蓄能電站

近日,永嘉抽水蓄能電站500千伏出線洞全線貫通,為后續電站500千伏高壓電纜的敷設與送電通道的形成奠定了堅實基礎,標志著電站地下廠房系統與外界電網的連接“咽喉”工程取得決定性勝利。

十二、陜西沙河抽水蓄能電站

近日,國家“十四五”重點實施項目——陜西沙河抽水蓄能電站同日順利實現雙節點,泄洪排沙洞首倉混凝土澆筑完成、主廠房中導洞開挖完成,標志著電站主體工程建設取得階段性進展。
